装修一般要多久?90平新房135天完工经验揭秘,避坑指南速看
装修一般要多久?这是我开始装修前最常问自己的问题。很多人以为装修就是按个倒计时,几个月后就能拎包入住,但真正经历过才知道,这事儿没那么简单。我在筹备自家装修时,原本计划三个月搞定,结果拖了快五个月才收尾。后来我慢慢明白,装修工期不是拍脑袋决定的,它受太多因素影响。从房子大小到设计方案,从材料进场时间到季节变化,每一个环节都可能成为“卡点”。今天我就来聊聊那些真正影响装修进度的关键因素,帮你提前避坑。

房屋面积与装修复杂度对工期的影响
我家的房子是90平的小三居,听起来不算大,但因为想做全屋定制加开放式厨房,拆改和木工部分比普通装修多出不少工作量。后来施工队告诉我,同样工艺下,面积每增加20平米,工期至少多出10天。更大的房子意味着更多墙面、地面、吊顶、水电布线,每一项都在拉长时间。而且面积大通常伴随功能区多,比如多了书房、衣帽间或者客卫干湿分离,这些都会让工序更繁琐。
更关键的是装修的复杂程度。如果你只是简单刷墙铺地,装几个柜子,那速度自然快。但像我这样追求细节的人,做了隐形门、弧形吊顶、无主灯设计,光一个客厅的吊顶就花了五天。还有全屋智能系统预埋线路、地暖+瓷砖胶工艺、墙板造型等,每一步都需要精准施工。复杂工艺不仅耗时,还容易和其他工种打架,协调不好就会停工待料或返工,进一步拖慢节奏。
设计方案的准备情况与施工进度关系
我一开始犯了个大错——边施工边改图纸。原以为设计师给的方案可以随时调整,结果水电开槽那天,我发现厨房布局不合理,临时要求改动,导致已经画好的水电路线全部重来。工人等图停工两天,材料也得重新算尺寸下单。那次经历让我深刻意识到:设计方案必须在开工前彻底敲定。
完整的施工图包括平面布局、水电定位、吊顶结构、瓷砖铺贴方式、定制家具尺寸等,缺一不可。如果这些没定好,施工队只能凭经验干活,后期发现问题就得砸墙返工。尤其是水电阶段,一旦封槽就无法更改。我朋友家就是因为插座位置没确认,入住后才发现冰箱插头被柜体挡住,只能加接线板凑合。所以我的建议是:哪怕多花一两周打磨设计,也要确保所有细节落地后再开工,这样才能保证施工一路顺畅。
材料供应周期及定制产品等待时间
装修中最让人抓狂的不是工人慢,而是材料不到。我家的橱柜、衣柜都是定制品牌,销售说要45天生产周期,我以为早就安排好了,结果中间因为板材颜色确认延迟,又赶上工厂排单满,硬生生等了两个月。那段时间工地完全停滞,油漆做完后没法进安装,空着白白浪费租金。
不仅是定制类,连瓷砖、木地板这种常规材料也可能卡住工期。有些小众款式需要调货,进口五金配件更是动辄一个月起。我自己踩过的另一个坑是买了新型防水涂料,厂家全国只有一家仓库发货,遇到物流延误,直接耽误了泥工后续进场。现在回头看,材料清单一定要提前两个月梳理清楚,特别标注哪些是“长周期”项目,最好留出10-15天缓冲期。否则哪怕其他环节再快,只要一个材料没到,整个进度就得停摆。
季节性因素与节假日对施工安排的影响

我一直觉得装修不分季节,直到冬天去工地发现墙面漆迟迟不干,师傅说是因为湿度太高不能继续刷第二遍。后来才知道,梅雨季和寒冬都不适合做油漆和乳胶漆,否则容易起泡、开裂。夏天高温虽然干燥快,但工人中午根本没法连续作业,效率下降明显。最佳施工季节其实是春秋两季,温湿度稳定,各种材料状态也好。
还有就是节假日的影响。我特意选在国庆节后开工,想着假期结束工人能专心干活,没想到好几个师傅老家有事请假半个月。年底更是难约人,临近春节,很多工人提前返乡,哪怕是付双倍工资也没人干。再加上建材市场、物流陆续放假,补个五金件都要等一周。所以现在我会尽量避开春节前四个月和国庆中秋这类长假节点安排关键工序,不然很容易陷入“有人无料”或“有料无人”的尴尬局面。
装修一般要多久?这个问题的答案其实取决于你做的是哪种类型的装修。同样是“装修”,新房从毛坯开始和旧房厨房翻新,耗时可能差出两三倍。我在帮朋友规划她家装修时才发现,很多人根本没意识到不同项目的工期差异有多大。有人以为两个月能搞定一切,结果连定制柜都没进场;也有人花了半年还在收尾,觉得进度太慢。其实关键在于搞清楚自己属于哪一类装修,再结合实际情况合理预估时间。
新房装修从开工到完工要多久:全流程时间解析

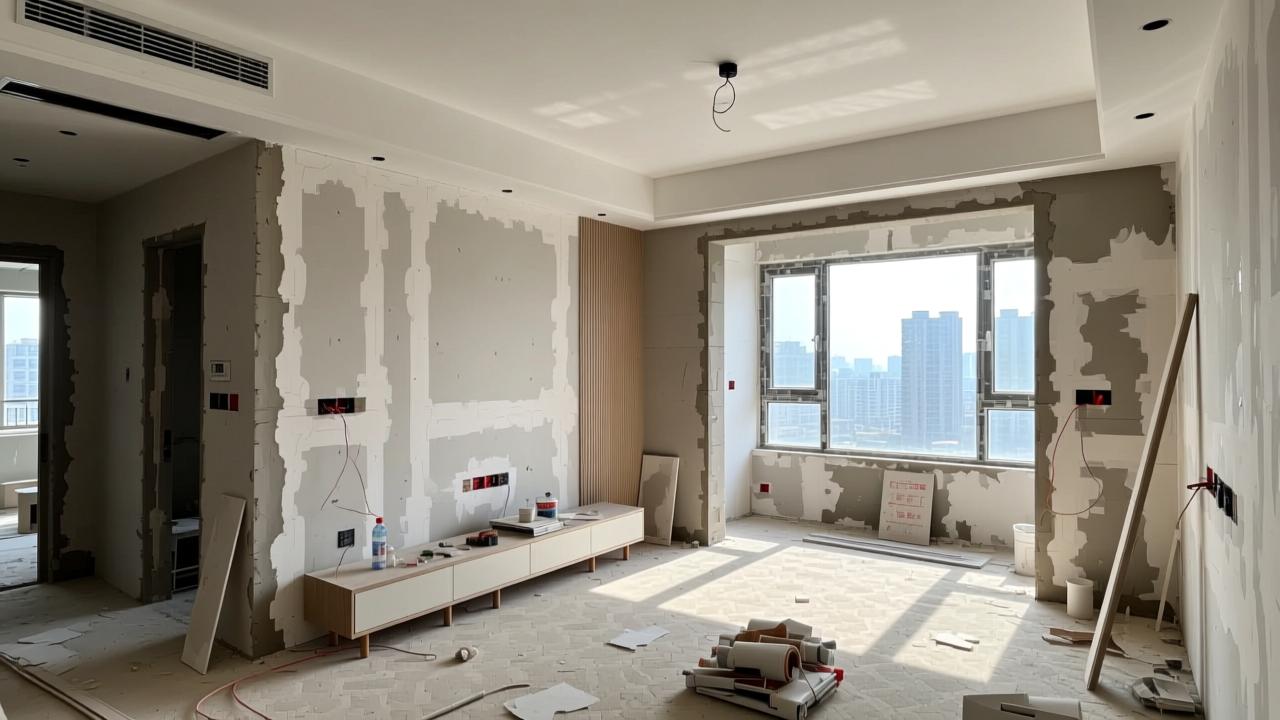

我家那套90平的新房,从拆改到最终安装收尾,总共用了135天,差不多四个半月。这还不包括前期设计和材料选购的两个月准备期。如果把整个过程掰开来看,每个阶段都有它的节奏。首先是拆改阶段,大概5-7天,主要是铲墙、拆墙、垃圾清运。我们没怎么改结构,所以很快结束。接下来是水电改造,这一块特别重要,做了整整12天,包括全屋走线、定位插座开关、水路铺设、打压测试等。一旦封槽就不能改了,所以我和设计师反复确认过三次点位才动工。

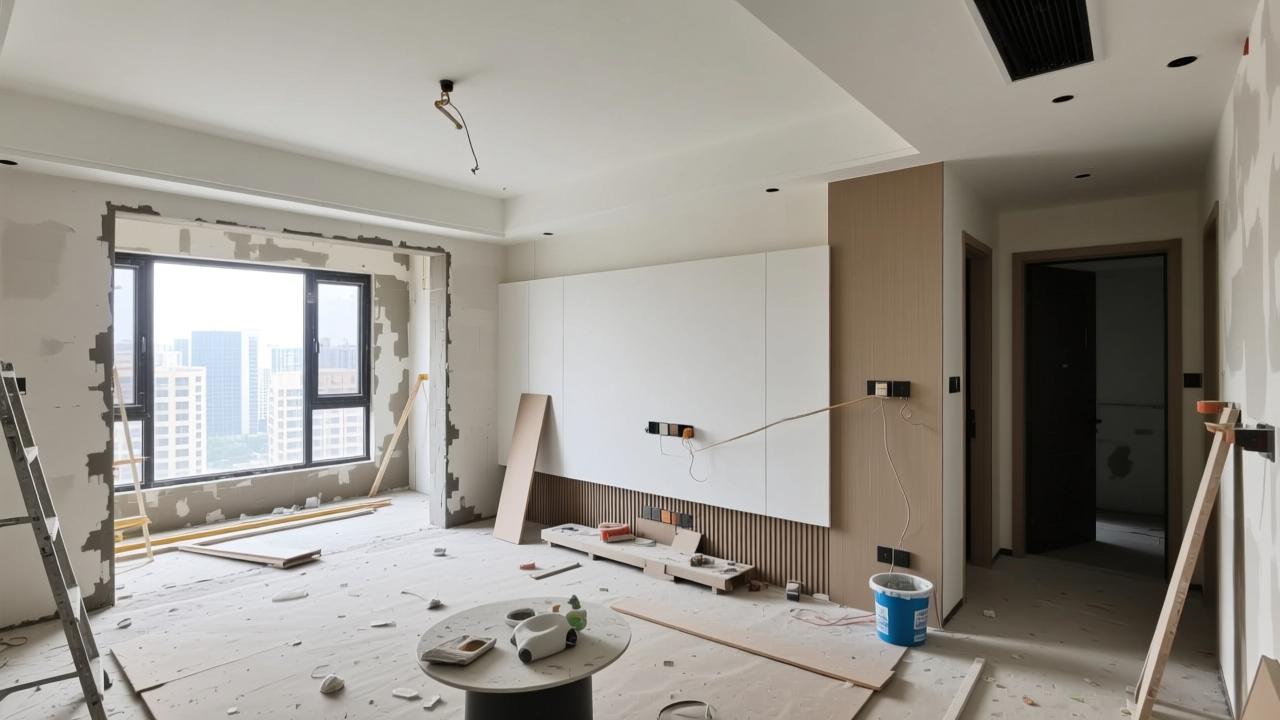

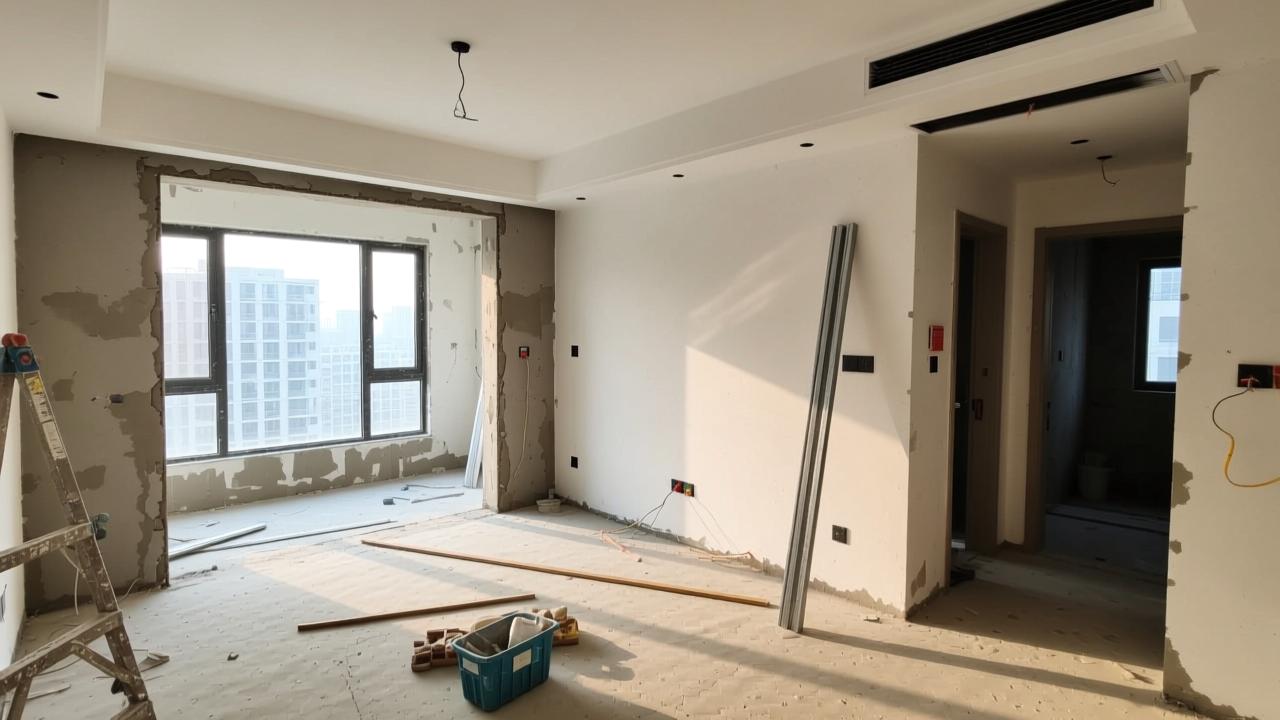

然后是泥工阶段,贴砖+防水+回填,用了18天。卫生间做了双层防水,还加了地暖回填,比普通做法多出一周。木工部分相对简单,只做了吊顶和电视背景墙基层,9天完成。油漆阶段最考验耐心,刮腻子两遍加打磨,再刷三遍乳胶漆,前后拉了25天,中间还因为阴雨天气耽误了几天干燥时间。最后是安装环节,橱柜、衣柜、木地板、灯具、洁具陆续进场,花了16天。别小看这个阶段,定制产品只要有一个没到货,其他都得等着。再加上通风散味一个月,真正入住已经是开工五个多月后了。
我后来了解到,一般来说100平米左右的新房,标准装修周期在3.5到5个月之间。如果你要做全屋定制、智能家居、中央空调或者地暖系统,还得额外增加20%-30%的时间。尤其是定制家具,生产周期动辄45天起,必须提前下单。建议大家画一张施工流程图,标清楚每个节点的起止时间和依赖条件,这样心里才有数。
局部翻新与旧房改造的平均工期对比
相比之下,局部翻新就快多了。我表姐去年只改了厨房和卫生间,70平的老房子,总共花了38天就完工了。因为她不需要动结构,只是换橱柜、重做防水、贴新瓷砖、更新水电线路。这种项目属于“精准打击式”装修,集中在一个区域作业,不会影响其他空间使用,施工队伍也能高效推进。
但如果是整套旧房翻新,那就另当别论了。朋友去年把一套20年的老房彻底改造,原本以为两个月搞定,结果干了四个月。问题出在隐蔽工程上——原有电线老化严重,墙体空鼓多,水管全是镀锌管需要全部更换。光拆除旧装就用了10天,之后还要重新找平、补墙、防裂处理。这种老房就像病人一样,表面看着没事,一拆才知道里面问题一堆。所以旧房改造千万别按新房的时间去估算,至少要比同类新房多预留30%-50%的工期。

还有种情况是只做软装升级,比如换地板、刷墙、换灯换门,这类项目最快两周就能完成。但前提是基础没问题,不用动水电。我见过有人想省事只刷个墙,结果发现墙面大面积脱落,不得不返工做基层处理,反而拖了更久。所以说,哪怕只是局部翻新,也要先请师傅上门评估现状,避免“小手术变大手术”。
如何合理规划装修工期以避免延误:业主必备的时间管理策略
经历过一次漫长装修后,我现在总结了一套自己的时间管理方法。第一步就是列“倒排计划表”。比如我知道定制柜要45天生产周期,那就从预计安装日往前推,确定最晚下单时间;油漆施工需要前面所有硬装完成,我就把它放在第100天左右的位置;而通风至少一个月,意味着我必须在三个月内结束所有施工。
第二条经验是“并行不悖”。很多工序是可以交叉进行的,比如水电施工的同时,我可以同步确认瓷砖花色、橱柜设计图;木工做吊顶的时候,油漆工已经在别的房间批腻子了。只要空间不冲突、工艺不打架,就能加快整体进度。但这需要我作为业主主动协调各工种沟通,不能完全甩手给工长。
第三点特别实用:给自己留“缓冲带”。我原来总按最理想状态排期,结果一有延迟就全线崩盘。现在我会在每个大阶段后面加3-5天弹性时间,特别是材料进场和安装环节。万一物流 Delay 或师傅临时请假,也不至于打乱全局。另外,我会要求所有供应商写明交货周期,并拍照留存聊天记录,出了问题有据可依。
最重要的是保持节奏感。装修不是越快越好,也不是越慢越细,而是要有清晰的阶段性目标。每周我去工地都会检查是否按计划推进,发现问题立刻调整。有时候不是工人慢,而是我自己决策太拖——选个灯具纠结半个月,自然会影响后续安装。所以现在我给自己定规矩:非关键项三天内决定,重大变更必须开会讨论,绝不临时拍脑袋。
